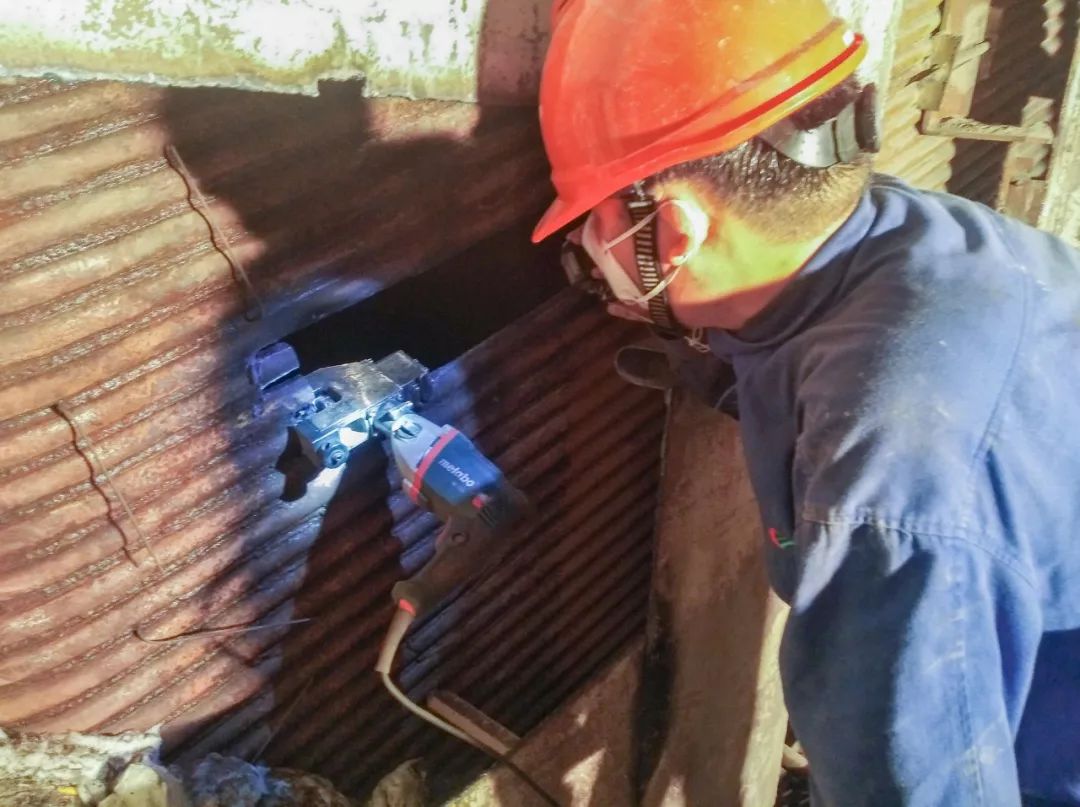

近日,机务队锅炉班在进行#2炉甲侧水冷壁66根管道更换工作时,检查发现乙侧的水冷壁18根管道需要更换。全体工作人员两班倒轮番作战,仅用时4天完成了保温拆除、架子搭设、管道切除、下料配管等准备工作,为下一步的焊接工作奠定了基础。作者:(赵 涛)
